案例一:某施工单位承建了一级公路路基工程,路基宽度25m,其中K2+100~K2+500为路堑,K6+200~K6+900为斜坡高路堤。施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖,高填路段施工中,每开挖、填筑一个边坡平台或3-5m,复测横断面。

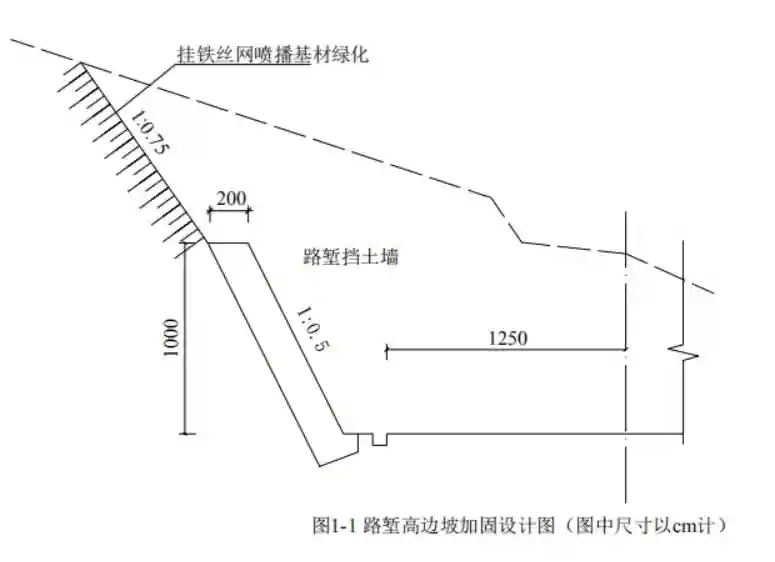

K2+100~K2+500段路堑施工中,第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固设计如图1-1所示。
挡土墙的施工工序包括:
①测量放样;
②墙身施工;
③基础施工;
④基坑开挖;
⑤其他附属工程施工。
挡土墙施工中,基坑开挖分段跳槽进行,作业高度超过1.8m时,设置脚手架;挡土墙高度超过2m时,按高处作业要求进行安全防护。

K6+200~K6+900段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在90%以上。斜坡高路提段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑2m进行冲击补压一次。

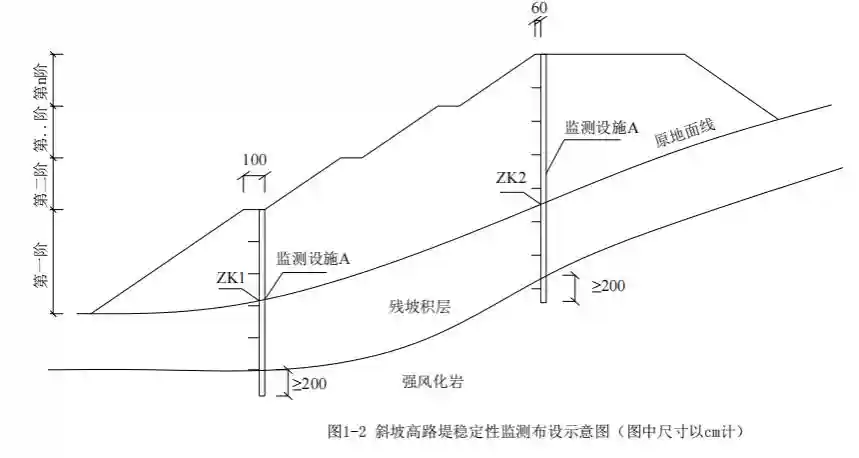

为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图1-2中所示位置布设,纵向按每200m间距布置一处,并优先安排斜坡高路堤施工,预留了5个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。

1.简答题写出图1-2中监测设施A的名称,还可设置哪些沉降位移监测设施?
【答案】
设施A-测斜管。(2分)还可以设置:观测桩、沉降板。
2.简答题对深挖、高填路段,每开挖、填筑一个边坡平台或3~5m,还应复测什么项目?
【答案】
中线。
3.简答题写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④。工序⑤中的其他附属工程包括哪些构造物。
【答案】
①④③②⑤;工序⑤中其他附属工程包括:伸缩缝、沉降缝。
4.简答题按照挡土墙墙背形式划分,K2+100~K2+500段路堑挡土墙属于哪种形式的挡土墙?改正挡土墙施工中的错误。
【答案】
(1)仰斜式挡土墙。(2)【超纲】改正错误:作业高度超过1.2m时,应设置脚手架。
5.简答题试分析K6+200~K6+900斜坡高路堤段,由施工引起的沉降稍大病害的4个可能原因。
【答案】
施工引起沉降稍大病害原因:(1)原地面未挖台阶,(2)纵向按每200m间隔布置一处,(监测断面宜不大于100m)(3)预留5个月沉降期(宜预留一个雨季或6个月)(4)随意增大填筑厚度,压实不均匀。
水利水电
1.下列施工现场的主要设备用电负荷中,属于一类用电负荷的是()。
A.基坑降水
B.混凝土搅拌系统
C.钢筋加工厂
D.机修系统
正确答案:A
【解析】水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。
案例一:某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件。
招标人发布招标文件后,A、B、C、D、E5名投标人购买了招标文件参与竞标。
该项目招标投标及实施过程中发生如下事件:
事件一:某投标人B投标文件中,某混凝土浇筑工程使用C25商品混凝土,预算价格为288.4元/m³(含增值税价),单价分析表部分信息如下表所示。

1.简答题补充事件一单价分析表中“A、B、C”的有关内容。
【答案】
A:高级工;B:其他材料费;C:材料补差
2.简答题计算事件一中D、E、F及基本直接费的数值(保留两位小数)。
【答案】
D:200.00;E:1.02;F:80.00。基本直接费:290.16。
【解析】建筑及安装工程费由直接费、间接费、利润、材料补差和税金组成,所以C是材料补差。如主要材料预算价格超过材料基价时,应按基价计入工程单价参与取费,预算价与基价的差值以材料补差方式计算。商混价格是含税价288.4元/m³,需要除以调整系数1.03变为不含税价:288.4/1.03=280元/m³。商混的基价是200元/m³,这是教材中需要记忆的知识点,280>200,所以D是200,F是280-200=80元/m³。E是材料补差的量,和材料中混凝土的量是一样的,所以是1.02。基本直接费=人工费+材料费+机械费=0.2×9.15+3×8.5+0.5×6.62+6×4.65+1.02×200+1.02×200×0.02+23.54=290.16元/m³。
案例二:某施工单位承担江北取水口加压泵站工程施工,站内安装4台卧式双吸离心泵和1台最大起重量为16t的常规桥式起重机。泵站墩墙、排架及屋面混凝土模板及脚手架均采用落地式钢管支撑体系。施工场区地面高程为28.00m,施工期地下水位为25.10m,施工单位采用管井法降水,保证基坑地下水位在建基面以下。施工过程中发生如下事件:
1.简答题根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几级?事件1中的生产安全事故属于哪一级?事故发生后,有关人员和单位进行事故报告的程序和时限的要求是什么?
【答案】(1)生产安全事故共分为一般事故、较大事故、重大事故、特别重大事故。(2)事件1中的生产安全事故属于一般事故。(3)事故发生后,应在事故发生1小时内快报、2小时内书面报告至水利部监督司。
案例三:承包人承担某堤防工程,工程项目的内容为堤段I(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据《堤防和疏浚工程施工合同范本》签订了合同,签约合同价为600万元,开工日期为2018年1月1日,合同工期为25d。
合同约定:
(1)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款扣回按计算,其中F1为20%,F2为90%;
(2)工程进度款按月支付。
截至2018年2月底累计完成合同金额为330万元,2018年3月份经监理人认可的已实施工程价款为140万元。
1.简答题计算2018年3月份发包人应支付的工程款(保留2位小数)。
【答案】(1)2018年3月份经监理人认可的已实施工程价款为140万元;(2)截止2018年2月底,合同累计完成金额为330万元,相应工程预付款累计扣回金额按公式计算结果为30.00万元;截止2018年3月份,合同累计完成金额为330+140=470万元,相应累计扣回金额按公式计算结果为50.00万元<60010%=60万元;因此,2018年3月份预付款扣回金额=50-30=20.00万元;(3)2018年3月份发包人应支付的工程款=140-20=120.00万元
